細編みの増し目・減らし目のやり方|2目編み入れる・2目一度

細編み1目は編めても、レシピに「増し目」「減らし目」とだけ書かれていると、どの目へ何回針を入れるのか迷います。よく使う細編みの増し目は1つの土台から2目を作り、細編み2目一度は隣り合う2つの土台を1目へまとめます。動作と目数の変化を一緒に確認しましょう。

執筆・確認: 公開日: 最終更新:

増し目と減らし目で中央を広げたコーラル色の細編み練習片と青い目印リング

まず答え

この記事では、代表的な細編みの増し目として2目編み入れる、代表的な減らし目として細編み2目一度を扱います。「増し目」「減らし目」だけでは操作を特定できないため、作品の追加指定を先に確認してください。細編み2目編み入れるは同じ土台へ完成した細編みを2回編み、1目分増やします。細編み2目一度は隣り合う2目からループを引き出し、針上の3ループを最後に一度で引き抜いて1目へまとめます。

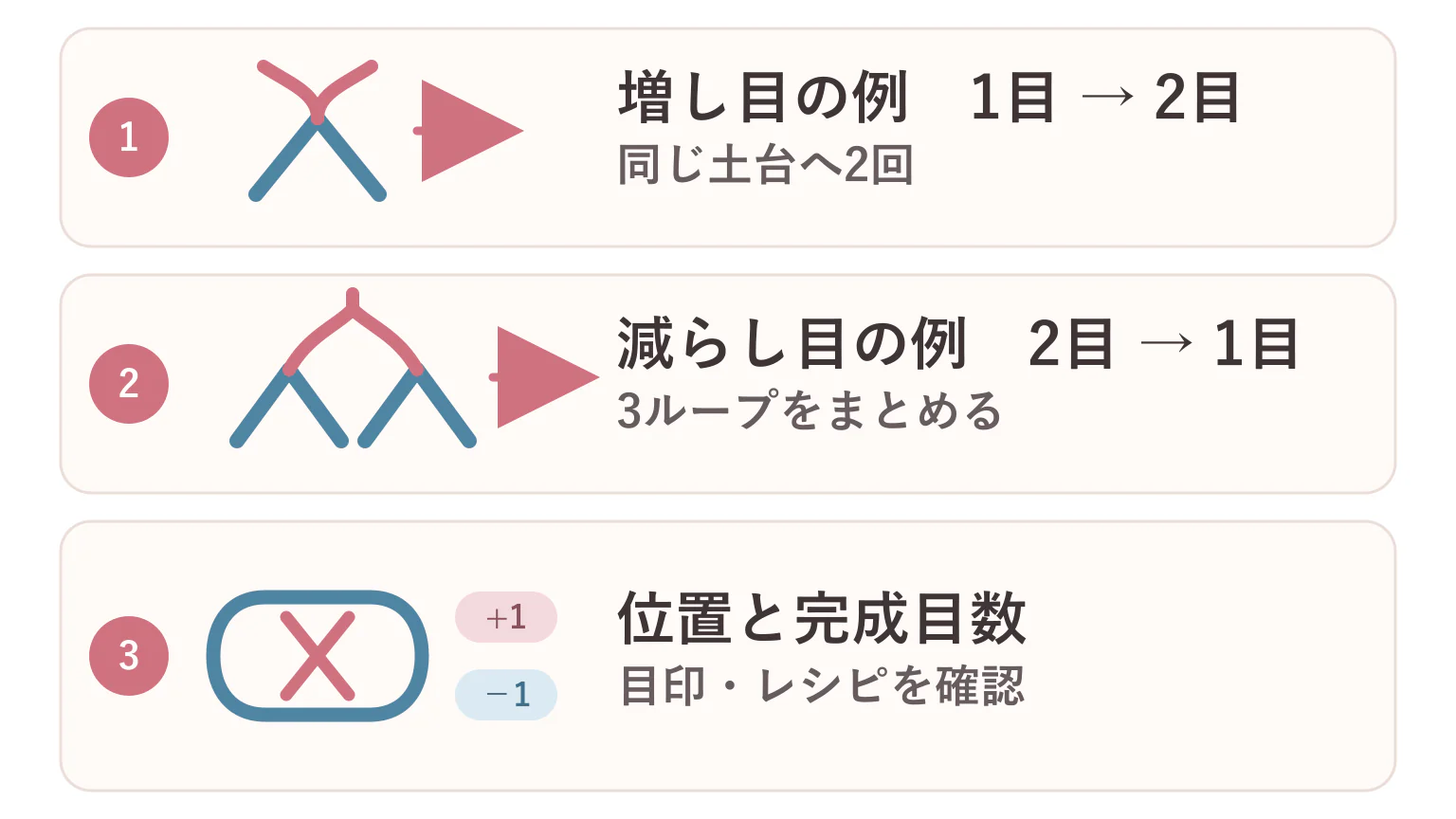

細編みの増し目・減らし目の要点を3つに整理した図解

この記事で分かること

  • 細編み2目編み入れるは同じ土台へ2回編み、1目を2目へする
  • 細編み2目一度は隣り合う2目からループを引き出し、最後に3ループをまとめる
  • 増減する位置へ目印を付け、段末の完成目数をレシピと照合する

この記事で扱う増し目は1目を2目へ、減らし目は2目を1目へ

操作土台と完成目通常に編む場合との差
通常の細編み土台1目 → 完成1目目数は変わらない
細編み2目編み入れる(代表例)土台1目 → 完成2目1か所につき1目増える
細編み2目一度(代表例)土台2目 → 完成1目1か所につき1目減る

増し目と減らし目は、完成する目の数だけでなく、何個の土台を使うかが違います。増し目では同じ土台へ戻り、減らし目では次の土台へ進みます。編む前に対象位置へ目印を付けると、この違いを保ちやすくなります。

増し目:細編み2目編み入れる手順

  1. 増し目する土台を決める

    レシピが指定する前段の目の頭、または作り目の鎖へ針を入れます。段の端なら、立ち上がり鎖ではなく最初の通常目かを先に確認します。

  2. 1つめの細編みを完成させる

    土台へ針を入れて糸を引き出し、もう一度糸をかけて針上の2ループを引き抜きます。ここまでは通常の細編みと同じです。

  3. 同じ土台へもう一度針を入れる

    次の目へ移らず、1つめを編んだ土台の同じ目へ針を入れます。土台の目の頭を指や目印で押さえると、隣へずれにくくなります。

  4. 2つめの細編みを完成させる

    通常どおり細編みを編みます。1つの土台から完成した目の頭が2つ並べば、細編み2目編み入れるが1か所でき、段の目数は通常より1目増えます。

減らし目:細編み2目一度の手順

  1. 1目めからループを引き出す

    減らし目する最初の土台へ針を入れ、糸をかけて引き出します。針上は、最初からあったループと引き出したループの2本です。ここでは細編みを完成させません。

  2. 隣の2目めからもループを引き出す

    針上の2ループを保ったまま次の土台へ針を入れ、糸をかけて引き出します。針上は3ループになります。

  3. 3ループを一度に引き抜く

    もう一度糸をかけ、針上の3ループすべてへ一度に通します。2つの土台の上に、完成した目の頭が1つできます。

  4. 次に編む土台と目数を確認する

    2目めとして使った土台をもう一度編まず、その次の土台へ進みます。細編み2目一度1か所につき、通常に編む場合より完成目数が1目減ります。

レシピの表記・略号・完成目数を読む

表記例すること目数の変化
細編み2目編み入れる/2 sc in next st代表的な細編みの増し目通常より+1
細編み2目一度/sc2tog代表的な細編みの減らし目通常より-1
増し目/inc目を増やす指示の総称具体的な操作・回数を凡例で確認
減らし目/dec目を減らす指示の総称具体的な操作・回数を凡例で確認

Craft Yarn Councilの略号一覧ではincはincrease、decはdecreaseという総称で、sc2togはsingle crochet 2 stitches togetherという特定の操作です。編み図記号にもsc2togの標準例がありますが、記号の描き方や増減の方法・回数は作品ごとに異なるため、その編み図の凡例を優先します。

たとえば前段12目から、両端で増し目を1回ずつ行い、その間を10目編むと、完成は14目になります。反対に、両端で細編み2目一度を1回ずつ行えば、通常に編むより合計2目減ります。

増減する位置は、形を作る設計図

両端で増減する

往復編みの幅を広げたり狭めたりする配置です。最初と最後の対象目を見失わないよう、両端へ目印を付けます。

途中へ分散する

円や曲線などを作るため、段の途中へ複数回配置します。回数だけでなく、通常目を何目はさんで繰り返すかを確認します。

同じ位置へ重ねる・位置をずらす

角やラインを出す配置もあれば、位置をずらして形をなめらかにする配置もあります。見た目だけで移動せず、編み図の指定を守ります。

マーカーを次の段へ移す

増減する最初の土台へ付けた目印は、その目を編み終えたら次段の対応位置へ移します。作品内で付け方を統一します。

マンタキーホルダーの工程文で増減を読む

  1. 12目から両端を増やして14目にする

    本体4段目は「増し目・細編み10・増し目(計14目)」です。前段12目に対して増し目が2か所あるため、完成目数は合計2目増えます。実際の針の入れ方は、同じ段の公開動画と照合します。

  2. 減らし目の1目めへマーカーを付ける

    本体のメモでは、減らし目の1目めへ毎段マーカーを付けます。工程文で示された減らし目の開始位置を、次の段でも見失わないためです。

  3. 両端の2か所で幅を絞る

    8〜11段目は段の始めと終わりに減らし目の指示があります。工程文の中央の細編み数も22、20、18、16と変わるため、段全体の完成目数を数えながら左右から幅を絞ります。拾うループは公開動画を優先します。

  4. 連続する減らし目は回数を先に確認する

    12・13段目には「減らし目2回」、17段目には「減らし目を3回」とあります。数字は減らし目を行う回数です。どの土台・ループを順に拾うかは、工程文だけで決めず公開動画を同じ段で止めて確認します。

よくある間違いと直し方

症状考えやすい原因直し方
増し目したのに目数が増えない2つめを隣の土台へ編んだ1つめの土台の目の頭を押さえ、同じ場所へもう一度入れる
1か所で3目増えてしまう増し目の完成した2目を土台と混同した前段の土台1目と、今段にできた目の頭を分けて見る
2目一度が2目のまま残る1目めの細編みを完成させてから次を編んだ1目めは2ループの状態で止め、次から引き出して3ループをまとめる
細編み2目一度のあと穴が目立つ指定位置を飛ばした、またはループを大きく引いた2つの土台へ順に針を入れ、針の軸に合う大きさでループをそろえる
段末の目数が1目ずれる立ち上がり鎖や端の目を増減へ含めた最初と最後の通常目へ目印を付け、完成目数を別に数える
左右の形がそろわない両端で増減する位置が1目ずれた増減前に両端の対象位置へ目印を付け、片側ずつ数える

編む前後のチェックリスト

  • 細編み1目の基本動作を確認した
  • 増し目か減らし目か、対象の土台を確認した
  • 増減する最初の位置へ目印を付けた
  • 増し目では同じ土台へ完成した細編みを2回編んだ
  • 減らし目では1目めを完成させず、隣からもループを引き出した
  • 細編み2目一度の最後に3ループを一度で引き抜いた
  • 立ち上がり鎖を数える指定か確認した
  • 段末の完成目数と、次段の増減位置をレシピと照合した

まとめ:土台と完成目を分けて数える

細編み2目編み入れるは、1つの土台へ完成した細編みを2回編み、1目増やす操作です。細編み2目一度は、隣り合う2つの土台からループを引き出し、最後に3ループをまとめて1目減らします。

迷ったときは、土台として使う前段の目と、今段にできた完成目を分けて見てください。増減位置へ目印を付け、段末の完成目数を照合すれば、形の変化と数え間違いを切り分けられます。

よくある質問

細編みの増し目は、1か所で何目増えますか?
細編み2目編み入れるを1か所行うと、土台1目から完成2目を作るため、通常に1目編む場合より1目増えます。3目編み入れるなど別の指定では増える数も変わります。
増し目の2つめは、どこへ針を入れますか?
1つめの細編みを編んだ土台と同じ場所へ入れます。前段の目の頭、作り目の鎖、鎖スペースなど、レシピが指定した拾い方を2回とも守ってください。
細編み2目一度の途中で、針には何ループありますか?
1目めから引き出した時点で2ループ、2目めからも引き出すと3ループです。最後に糸をかけ、3ループを一度に引き抜いて1目へまとめます。
細編み2目一度は、1目を飛ばすのと同じですか?
同じではありません。2目一度は隣り合う2つの土台へ針を入れ、未完成の細編みを最後にまとめます。目を飛ばす指示がある作品では、別の操作として従ってください。
段の最初や最後で細編み2目編み入れる・2目一度をするとき、どこへ目印を付けますか?
2目編み入れるなら2回編む土台、2目一度なら2つ使う土台の1目めへ付けると確認しやすくなります。編み終えたら、次段のレシピ指定を確認して対応位置へ移します。
増し目や減らし目の記号は、どの編み図でも同じですか?
標準的な記号はありますが、作品独自の凡例や省略表現もあります。記号の形だけで決めず、編み図の凡例、文章説明、段の完成目数を一緒に確認してください。
あみぐるみの見えにくい減らし目も、同じ細編み2目一度ですか?
目的は2つの土台を1目へまとめることですが、拾うループを限定するなど操作が異なる場合があります。レシピに追加の拾い方が指定されていれば、標準的な2目一度へ置き換えずその手順を使います。
